Co po tynkach i wylewkach? Oto kolejność prac, które musisz znać!

Redakcja 2024-10-16 00:19 / Aktualizacja: 2026-04-30 23:17:26 | Udostępnij:

Po tynkowaniu i wylewkach inwestorzy często stają przed dylematem, który krok wykonać jako następny i dlaczego właśnie w tej kolejności. Źle zaplanowana sekwencja prac wykończeniowych może prowadzić do uszkodzenia świeżo położonych warstw, konieczności poprawek, a w efekcie do znacznych dodatkowych kosztów przekraczających nawet dwukrotnie wartość samego stanu surowego. Tynki i wylewki wymagają odpowiedniego czasu na wiązanie i wyschnięcie, a każda kolejna czynność musi respektować te procesy fizykochemiczne, aby efekt końcowy był trwały i estetyczny.

Co Po Tynkach I Wylewkach

Kolejność prac wykończeniowych po tynkach i wylewkach

Logika planowania robót wykończeniowych

Zasada jest prosta i wynika z fizyki budowli: najpierw kończymy wszystkie prace mokre, potem przechodzimy do suchych. Tynki cementowo-wapienne potrzebują średnio 4 tygodni na pełne wyschnięcie przy grubości 10 mm w optymalnych warunkach, czyli temperatura 15-20°C i wilgotność względna powietrza poniżej 65%. Tynki gipsowe wysychają szybciej, bo gips wiąże chemicznie z mniejszą ilością wody, ale i tak potrzebują minimum 2-3 tygodni w sezonie grzewczym. Wylewki anhydrytowe wymagają około 7 dni na każdy centymetr grubości do osiągnięcia wilgotności na poziomie 0,5% mierzonej metodą karbidową, natomiast wylewki cementowe nawet 28 dni na pełne utwardzenie. Pomijanie tych terminów prowadzi do korozji wykończeniowej, odspojenia farby i rozwoju pleśni w przegrodach.

Dlatego pierwszym krokiem po zakończeniu tynkowania i wylewek powinno być dokładne zmierzenie wilgotności materiałów przed przystąpieniem do jakichkolwiek dalszych robót instalacyjnych czy wykończeniowych. Profesjonalista posługuje się wilgotnościomierzem dielektrycznym, który wskaże orientacyjną wartość procentową bez naruszania struktury podłoża. Dla pewności stosuje się również metodę ważenia próbki, gdzie pobrana próbka jest suszona w suszarce laboratoryjnej do stałej masy, a różnica wag przed i po suszeniu określa dokładną wilgotność.

Sekwencja od najbardziej inwazyjnych do najdelikatniejszych robót

Po wyschnięciu tynków i wylewek wykonuje się najpierw wszystkie prace instalacyjne, które wymagają kucia, wiercenia i prowadzenia przewodów przez przegrody. Instalacje elektryczne, sanitarne i grzewcze muszą być poprowadzone przed etapem wykańczania ścian, ponieważ każde późniejsze przewierty grożą pęknięciem warstwy tynku. Przewody elektryczne układa się w peszlach osadzonych w ścianach przed tynkowaniem, ale puszki rozgałęźne montowane są po wyschnięciu tynku. Prace instalacyjne powinny być zakończone, przetestowane pod kątem szczelności i ciśnienia, a cała dokumentacja powykonawcza gotowa przed przystąpieniem do wykańczania ścian.

Zobacz Wylewka Styrobeton Cena Za M3

Dopiero gdy instalacje są sprawdzone i zamknięte w przegrodach, można przystąpić do wyrównywania podłoża pod wykończenia podłogowe, szlifowania ewentualnych nierówności tynku i gruntowania. Każdy z tych etapów ma swoje optymalne parametry techniczne. Szlifowanie tynków wykonuje się papierem ściernym o gradacji 80-120, a kurz powstały podczas szlifowania należy dokładnie odessać, bo pozostałości pyłu pogarszają przyczepność gruntu. Gruntowanie przeprowadza się preparatami głęboko penetrującymi, które zmniejszają chłonność podłoża i wyrównują jego parametry powierzchniowe przed malowaniem lub tapetowaniem.

Zarządzanie ryzykiem i harmonogramem

Planując kolejność prac, warto uwzględnić sezonowość i warunki atmosferyczne, szczególnie jeśli budowa trwa w chłodnych miesiącach. Tynki i wylewki wymagają minimalnej temperatury 5°C w nocy przez cały okres schnięcia, co w polskich warunkach oznacza konieczność ogrzewania budynku od października do kwietnia. Koszt ogrzewania domu w trakcie prac wykończeniowych to wydatek rzędu 800-1500 PLN miesięcznie przy powierzchni użytkowej 150 m², ale pozwala utrzymać właściwe parametry wiązania i schnięcia. Rezygnacja z ogrzewania wydłuża czas schnięcia nawet trzykrotnie i zwiększa ryzyko powstawania wykwitów oraz nierównomiernego wysychania warstw.

Wilgotność powietrza w pomieszczeniach nie powinna przekraczać 60% podczas schnięcia tynków, co wymaga regularnego wietrzenia w okresach bezdeszczowych lub stosowania osuszaczyAdsorpcyjnych w zamkniętych przestrzeniach. Osuszacz adsorpcyjny o wydajności 20 l/dobę zużywa około 1,5 kWh energii elektrycznej, co przy ciągłej pracy przez 3 tygodnie generuje koszt około 150-200 PLN za pomieszczenie. To wydatek, który zwraca się wielokrotnie, eliminując konieczność napraw uszkodzonych warstw wykończeniowych.

Polecamy Układanie Styropianu Pod Wylewki Cena

Montaż okien i drzwi wejściowych po tynkach i wylewkach

Optymalny moment na instalację stolarki otworowej

Zasadniczo okna i drzwi wejściowe montuje się przed tynkowaniem wnętrz, ale w praktyce budowlanej zdarzają się sytuacje, gdy ten etap przeciąga się w czasie. Wówczas pojawia się pytanie: czy można montować stolarkę po tynkach? Odpowiedź brzmi: tak, ale pod warunkiem zachowania odpowiednich parametrów powietrza i właściwego zabezpieczenia ościeży. Montaż okien w ocieplonym budynku, gdzie temperatura wynosi minimum 10°C, a wilgotność względna nie przekracza 60%, pozwala na prawidłowe utwardzenie pianki poliuretanowej i silikonów uszczelniających.

Przygotowanie ościeży i warstwy izolacyjnej

Ościeża przed montażem stolarki muszą być równe, suche i wolne od kurzu. Nierówności powyżej 5 mm na metr bieżący należy wyrównać zaprawą wyrównawczą, aby uniknąć naprężeń w ramie okiennej podczas eksploatacji. Pod okna stosuje się taśmy paroprzepuszczalne od strony zewnętrznej i taśmy paroszczelne od wewnątrz, które tworzą ciągłą barierę wokół ramy okiennej. Taśma paroprzepuszczalna chroni piankę poliuretanową przed wilgocią zewnętrzną, natomiast taśma paroszczelna zapobiega migracji pary wodnej z wnętrza do warstwy izolacyjnej, co mogłoby prowadzić do kondensacji wilgoci w przegrodzie.

Warstwa izolacyjna wokół ramy okna nie może być grubsza niż 40 mm w szczelinie między ramą a murem, ponieważ pianka poliuretanowa traci swoje właściwości izolacyjne przy zbyt dużej grubości bez podparcia mechanicznego. Optymalna szczelina to 15-25 mm, wypełniona pianką niskoprężną, która nie odkształci ramy. Po utwardzeniu pianki nadmiar należy odciąć ostrym nożem, a brzegi zabezpieczyć silikonem dekarskiej odpornym na promieniowanie UV. Szczeliwo silikonowe powinno mieć elastyczność minimum 25%, co pozwala na kompensację ruchów termicznych ramy bez pękania.

Dowiedz się więcej o Cienka Wylewka Na Papę

Parapety i obróbki blacharskie

Parapety wewnętrzne montuje się po całkowitym wyschnięciu tynków, aby uniknąć zabrudzenia i uszkodzenia powierzchni podczas prac. Parapet z konglomeratu kamiennego wymaga podłoża z płyty OSB lub sklejki wodoodpornej o grubości minimum 18 mm, do której przykleja się go na elastyczną zaprawę klejową. Przestrzeń pod parapetem wypełnia się pianką poliuretanową, co eliminuje mostek termiczny w tym newralgicznym miejscu. Odległość parapetu od ściany powinna wynosić około 30 mm, co umożliwia swobodny przepływ powietrza ogrzanego od grzejnika i zapobiega przebarwieniom tynku od spodniej strony parapetu.

Obróbki blacharskie zewnętrzne wykonuje się przed tynkowaniem elewacji, ale jeśli elewacja pozostaje nieocieplona, obróbki montuje się po zakończeniu tynków wewnętrznych i przed rozpoczęciem prac ociepleniowych. Blacha używana do obróbek powinna mieć grubość minimum 0,7 mm i być zabezpieczona antykorozyjnie powłoką poliestrową o grubości minimum 25 μm. Wszystkie połączenia blach muszą być wykonane na rąbek stojący lub leżący, co zapewnia szczelność przez minimum 25 lat eksploatacji.

Układanie podłóg i posadzek po wylewkach

Wilgotność wylewki jako kluczowy parametr

Przed przystąpieniem do układania podłogi należy bezwzględnie zmierzyć wilgotność wylewki. Dla podłóg drewnianych warunek wilgotności wynosi max 2% dla desek warstwowych i max 3% dla desek litew, podczas gdy panele laminowane tolerują wilgotność do 4%. Wylewki anhydrytowe można mierzyć metodą karbidową CM, która jest jedyną metodą legalizacyjną dla tego typu podłoży. Protokół z pomiaru powinien zawierać datę, numer próbki, wagę przed i po suszeniu, oraz wartość wilgotności w procentach, co stanowi dokumentację gwarancyjną w przypadku ewentualnych reklamacji.

Przygotowanie podłoża pod różne typy podłóg

Pod panele podłogowe wystarczy wylewka wyrównana na gładko, oszlifowana i zagruntowana. Gruntowanie preparatem akrylowym zmniejsza chłonność i wiąże resztki pyłu, co poprawia przyczepność folii paroizolacyjnej. Folię układa się z zakładem minimum 20 cm i wywija na ściany na wysokość 5 cm, tworząc szczelną barierę dla wilgoci z podłoża. Pod panele nie stosuje się dodatkowego podkładu izolacyjnego, jeśli rdzeń HDF zawiera już warstwę izolacyjną.

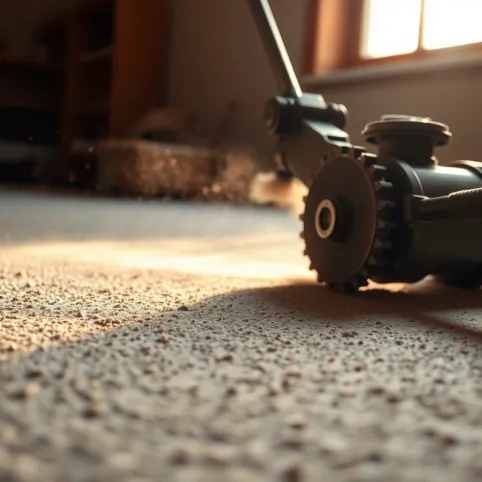

Podłogi z desek warstwowych wymagają bardziej starannego przygotowania. Nierówności powyżej 2 mm na 2 metry długości muszą być wyrównane masą samopoziomującą na bazie cementu lub anhydrytu. Przed aplikacją masy samopoziomującej wylewkę gruntować preparatem głęboko penetrującym, który zapobiega nadmiernemu odciąganiu wody z masy i zapewnia jej właściwe wiązanie. Grubość warstwy samopoziomującej to minimum 3 mm w najcieńszym miejscu, ale optymalnie 5-8 mm dla uzyskania równej powierzchni bez smug i zagłębień.

Podłogi ceramiczne i kamienne

Układanie płytek ceramicznych na wylewce jest możliwe po osiągnięciu wilgotności poniżej 3% dla spoiw cementowych. Klejenie wykonuje się elastyczną zaprawą klejową klasy C2 zgodnie z normą PN-EN 12004, która zapewnia przyczepność minimum 1 N/mm² po starzeniu. Klej nakłada się metodą kombinowaną, to znaczy warstwę na podłoże i warstwę na płytkę, co eliminuje pustki pod płytką i zmniejsza ryzyko odspojenia pod wpływem obciążeń punktowych.

Spoinowanie przeprowadza się po minimum 24 godzinach od klejenia, gdy klej osiągnie wstępną wytrzymałość. Fugę nakłada się gumową packą, a po wstępnym wyschnięciu nadmiar zemywa wilgotną gąbką. Szerokość spoin zależy od formatu płytki i wynosi minimum 3 mm dla płytek wielkoformatowych i 2 mm dla mozaiki. Wzdłuż wszystkich przegród i around urządzeń sanitarnych pozostawia się szczelinę dylatacyjną wypełnioną silikonem sanitarnym, który kompensuje naprężenia termiczne podłoża.

Porównanie rozwiązań podłogowych

Wybór materiału na posadzkę wpływa na koszt, trwałość i wymagania pielęgnacyjne wykończenia podłogowego.

Typ podłogi Wymagana wilgotność wylewki Grubość warstwy Koszt robocizny PLN/m² Koszt materiału PLN/m²
Panele laminowane do 4% 8-12 mm 30-50 60-150
Deska warstwowa do 2-3% 14-15 mm 50-80 120-350
Deska litewna do 3% 20-22 mm 60-100 200-500
Płytki ceramiczne poniżej 3% 8-12 mm + klej 80-150 50-250
Konglomerat kamienny poniżej 2% 12-20 mm + klej 120-200 200-600

Typowe błędy przy układaniu podłóg

Niedostateczne przygotowanie podłoża i ignorowanie parametrów wilgotności to najczęstsze przyczyny problemów z podłogami.

Błąd Konsekwencja Rozwiązanie
Zbyt wczesny montaż podłogi Odkształcenia, puffnięcia Pomiar wilgotności przed każdą instalacją
Brak warstwy dylatacyjnej Pękanie fug, odspajanie płytek Taśma dylatacyjna przy ścianach i progach
Pominięcie gruntowania Nierównomierne wiązanie kleju Gruntowanie przed każdą warstwą
Nieszczelna paroizolacja Zawilgocenie podłogi od dołu Folia z zakładem 20 cm, taśma butylowa

Malowanie i wykończenie ścian po tynkach

Przygotowanie powierzchni tynkowanych

Tynk przed malowaniem musi być suchy, nośny i wolny od pyłu. Szlifowanie powierzchni papierem ściernym o gradacji 100-120 wyrównuje nierówności powstałe podczas szpachlowania i eliminuje rysy włosowate widoczne dopiero po nałożeniu farby. Po szlifowaniu cały pył należy dokładnie odessać odkurzaczem przemysłowym, ponieważ resztki kurzu zmniejszają przyczepność gruntu do podłoża. Ewentualne ubytki i głębokie rysy wypełnia się szpachlówką gipsową nakładaną w dwóch warstwach, z czego druga jest nakładana po całkowitym wyschnięciu pierwszej.

Dobór gruntu pod farbę

Gruntowanie jest etapem, którego nie można pominąć, jeśli zależy nam na trwałym efekcie. Tynki gipsowe mają wysoką chłonność i wymagają gruntu głęboko penetrującego, który zmniejsza absorpcję podłoża i wyrównuje parametry powierzchniowe. Tynki cementowo-wapienne są mniej chłonne, ale mogą zawierać luźne cząstki, które należy związać. Preparat gruntujący nakłada się wałkiem z runa syntetycznego o krótkim włosiu lub natryskiem, a zużycie wynosi średnio 0,1-0,2 l/m² w zależności od chłonności podłoża.

Technika nakładania farby

Farbę nakłada się w dwóch warstwach, z czego druga prostopadle do pierwszej. Pierwsza warstwa rozcieńczona wodą w stosunku 10% wyrównuje kolor podłoża i tworzy podkład dla warstwy nawierzchniowej. Druga warstwa nakładana jest bez rozcieńczania, co zapewnia pełne krycie i właściwą grubość powłoki. Farby lateksowe i akrylowe wymagają przerwy minimum 4 godzin między warstwami w temperaturze 20°C i wilgotności względnej 50-60%. Nakładanie grubszej warstwy w celu skrócenia czasu pracy prowadzi do zacieków, nierównomiernego wyschnięcia i spękań powłoki.

Wykończenie ścian: farby vs. tapety

Farby lateksowe klasy premium, oznaczone symbolem DIN EN 13300, oferują odporność na szorowanie na mokro na poziomie powyżej 5000 cykli, co przekłada się na łatwość czyszczenia powierzchni przez cały okres użytkowania. Farby silikatowe, wiążące chemicznie z podłożem mineralnym, nie wymagają gruntowania i tworzą najtrwniejszą powłokę, ale ich aplikacja wymaga doświadczenia ze względu na szybkie wiązanie i konieczność pracy wtempie. Alternatywą dla farb są tapety winylowe na podkładzie flizelinowym, które ukrywają drobne nierówności tynku i pozwalają na łatwą wymianę wykończenia bez konieczności ponownego szpachlowania ścian.

Naklejanie tapet wymaga innego podejścia do gruntowania, bo zamiast preparatu penetrującego stosuje się klej podkładowy rozcieńczony wodą, który wyrównuje chłonność podłoża i ułatwia poślizg tapety podczas dopasowywania wzoru. Klej nakłada się wyłącznie na ścianę, nigdy na tapetę, co jest błędem często popełnianym przez niedoświadczonych wykonawców. Czas otwarty kleju wynosi 10-15 minut, więc nie należy smarować większej powierzchni, niż jesteśmy w stanie pokryć w tym czasie.

Detale wykończeniowe i listwy

Listwy przypodłogowe montuje się po całkowitym wyschnięciu farby, czyli po minimum 24 godzinach od nałożenia ostatniej warstwy. Wcześniejszy montaż grozi odklejeniem się listew od świeżej, jeszcze niewyschniętej powłoki malarskiej. Listwy PVC montuje się na klej montażowy lub specjalne klipsy, natomiast listwy drewniane wymagają mocowania kołkami rozporowymi do ściany z wcześniejszym wywierceniem otworów i osadzeniem kołków. Wszystkie połączenia listew w narożnikach wykonuje się pod kątem 45°, a szczeliny wypełnia akryl malarski dopasowany kolorem do listwy.

Przed przystąpieniem do jakichkolwiek prac wykończeniowych po tynkach i wylewkach, sporządź listę kontrolną wszystkich etapów z określeniem warunków temperaturowo-wilgotnościowych wymaganych przed każdym z nich. Zabezpiecz już wykonane powierzchnie folią malarską, a przejścia między pomieszczeniami zamknij szczelnie, aby pył z kolejnych etapów szlifowania nie osiadał na świeżo pomalowanych ścianach.

Pytania i odpowiedzi dotyczące prac po tynkach i wylewkach

Kiedy należy montować okna w kontekście tynków i wylewek?

Okna powinny być zamontowane przed rozpoczęciem tynkowania i wylewek, aby prace wykończeniowe mogły przebiegać w zamkniętym i suchym budynku. Dzięki temu tynki i wylewki mają odpowiednie warunki do prawidłowego wiązania i schnięcia.

Jakie instalacje należy wykonać po położeniu tynków?

Po tynkowaniu wykonuje się prace instalacyjne, takie jak rozprowadzenie instalacji elektrycznej, sanitarnej oraz grzewczej. Tynki stanowią podłoże pod późniejsze gładzie, malowanie czy montaż elementów wykończeniowych, dlatego ważne jest, aby instalacje były poprowadzone przed ich nałożeniem.

Czy po wylewkach można od razu kłaść podłogę?

Nie. Wylewka musi najpierw odpowiednio wyschnąć i związać, co trwa zazwyczaj kilka tygodni w zależności od grubości i rodzaju wylewki. Przyspieszenie tego procesu może prowadzić do pęknięć i odkształceń posadzki. Dopiero po osiągnięciu odpowiedniej wilgotności można przystąpić do układania podłogi.

Co robić między tynkowaniem a malowaniem ścian?

Po wyschnięciu tynków następnym krokiem jest nałożenie gładzi gipsowej, która wyrównuje powierzchnię ścian pod malowanie. Po jej wyschnięciu ściany należy przeszlifować, a następnie zagruntować przed nałożeniem farby. Ten etap jest kluczowy dla uzyskania estetycznego i trwałego wykończenia wnętrz.

Czy koszty wykończenia po tynkach i wylewkach są wysokie?

Tak. Koszt instalacji i wykończenia jest ponad dwukrotnie wyższy niż koszt stanu surowego. Tynkowanie i wylewki to dopiero początek prac wykończeniowych, które obejmują jeszcze malowanie, układanie podłóg, montaż stolarki oraz prace instalacyjne. Staranne planowanie wszystkich robót wykończeniowych jest konieczne, aby uniknąć przekroczenia budżetu.

Jak planowanie prac wpływa na koszty po tynkach i wylewkach?

Przemyślane planowanie pozwala zapanować nad wydatkami i terminami. Po zakończeniu tynków i wylewek trzeba zaplanować kolejne etapy, takie jak montaż podłóg, malowanie, wykończenie łazienek i kuchni. Drogie materiały wykończeniowe i rozwiązania wystroju wnętrz generują wyższe koszty, dlatego warto wcześniej oszacować całkowity budżet inwestycji.
