Ogrzewanie podłogowe suche, system szybkiego montażu

Redakcja e remonty warszawa - 2 sierpnia 2026 r.

W skrócie: Sucha podłogówka to ogrzewanie bez mokrej wylewki: płyty EPS z rowkami, folia aluminiowa i rury 16 lub 20 mm zasilane wodą 35-55°C. Zabudowa ma zwykle 30-50 mm wysokości i obciąża strop o 5-10 kg/m².

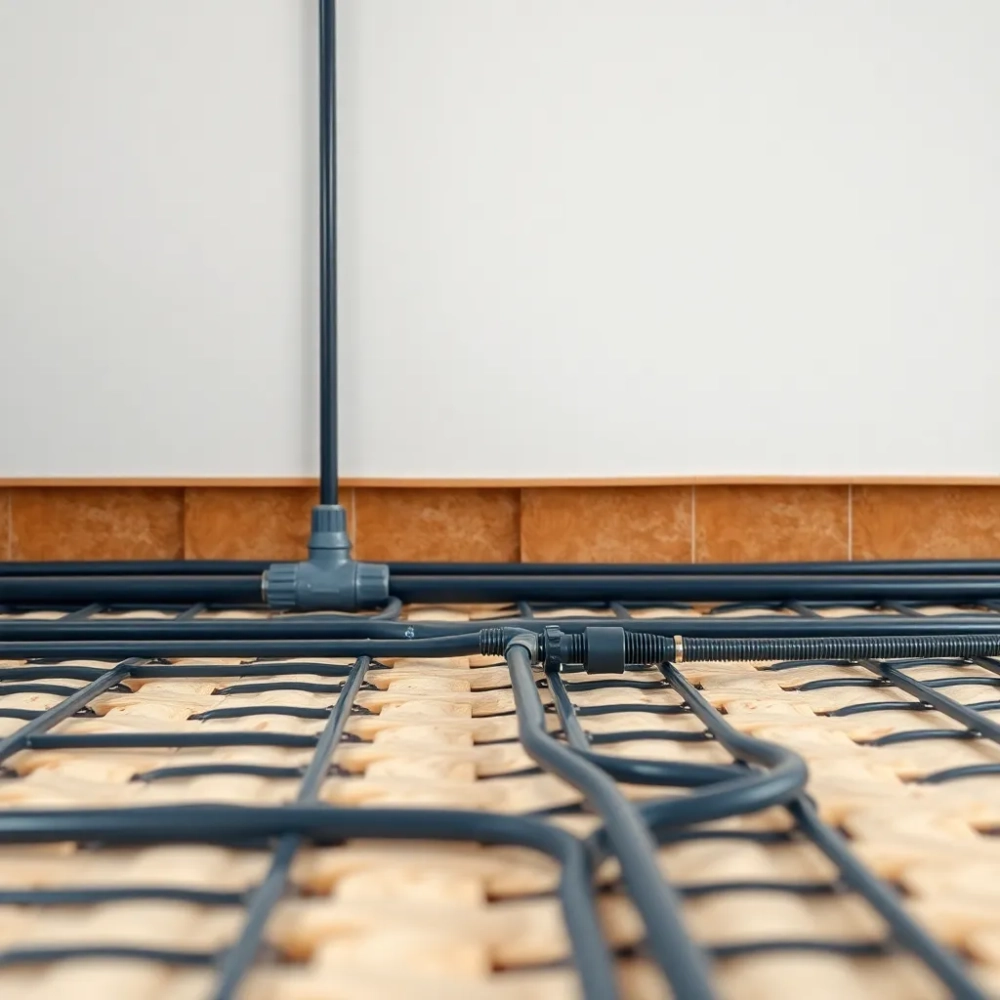

ogrzewanie podłogowe system szybkiego montażu

Mokra wylewka cementowa waży około 100-150 kg na metr kwadratowy, a samo jej schnięcie potrafi ciągnąć się tygodniami. Jeśli strop drewniany na poddaszu nie wytrzymałby takiego obciążenia, a harmonogram remontu nie pozwala czekać, istnieje rozwiązanie lekkie, niskie i gotowe do pracy w ciągu jednego dnia. Płyty EPS z rowkami, folia aluminiowa i rury o średnicy 16-20 mm - tak w skrócie wygląda ogrzewanie podłogowe system szybkiego montażu, które eliminuje wylewkę i obciąża strop zaledwie 5-10 kg/m². Poniżej rozkładamy ten temat warstwa po warstwie, bez marketingowej piany i z konkretnymi liczbami, które można zweryfikować z projektantem.

Czym różni się sucha podłogówka od tradycyjnej

Sucha zabudowa oznacza rezygnację z mokrej wylewki anhydrytowej lub cementowej na rzecz gotowych elementów: płyt EPS z frezowanymi rowkami, folii aluminiowej rozkładającej ciepło oraz warstwy wykończeniowej z płyt OSB lub gipsowo-włóknowych. System pracuje w niskich temperaturach wody grzewczej, najczęściej 35-55°C, co czyni go naturalnym partnerem dla pomp ciepła i kotłów kondensacyjnych. Rury PE-Xa lub PE-RT II o średnicy 16 lub 20 mm wchodzą w rowki bez zaciskania, a aluminiowa blacha odbija i rozprowadza ciepło po powierzchni płyty zamiast kumulować je w betonie.

Konstrukcja warstw od spodu wygląda tak: strop istniejący, folia paroizolacyjna PE, płyta bazowa EPS (często 100/150), płyta rowkowa z folią aluminiową, rura grzewcza, warstwa rozkładająca obciążenie (OSB 18-22 mm lub suchy jastrych gipsowy), a na koniec posadzka - panele, deska warstwowa lub cienka terakota. Łączna wysokość zabudowy mieści się zwykle w przedziale 30-50 mm, a w najcieńszych wariantach nawet poniżej 30 mm, gdy pomijana jest warstwa OSB. Całość obciąża strop od 5 do 10 kg/m², co otwiera drogę do montażu tam, gdzie klasyczna wylewka jest zakazana.

Fizyka działania różni się od wylewki jednym, kluczowym detalem. Mokra płyta akumulowała ciepło i oddawała je powoli - dlatego po wyłączeniu ogrzewania podłoga trzymała temperaturę jeszcze kilka godzin. Sucha zabudowa ma minimalną bezwładność, więc reaguje na zmianę ustawień w ciągu 20-40 minut. To zaleta w dobrze zaizolowanym domu, gdzie priorytetem jest dopasowanie produkcji ciepła do bieżących potrzeb, a niekoniecznie długotrwała akumulacja. Dla osób korzystających z taryfy dynamicznej lub automatyki pogodowej to istotna różnica w rachunkach i komforcie.

Sucha podłogówka na poddaszu i w stropie drewnianym

Poddasze ze stropem drewnianym to pierwsze miejsce, w którym suche ogrzewanie podłogowe bez wylewki staje się jedynym rozsądnym wyborem. Strop belkowy o rozstawie 80-90 cm i przekroju 8/16 albo 10/20 cm wytrzymuje obciążenie użytkowe rzędu 150-200 kg/m², ale trzeba je pomniejszyć o ciężar własny podłogi i warstw. Mokra wylewka 60 mm to dodatkowe 120 kg na każdy metr, a to zwykle przekracza rezerwy konstrukcji starszych domów. Płyta suchego systemu wraz z rurą i folią aluminiową dodaje zaledwie 5-10 kg - obciążenie, które mieści się w zapasie większości stropów projektowanych na późniejszą adaptację poddasza.

W zabudowie deweloperskiej sytuacja wygląda inaczej. Betonowy strop wytrzyma wylewkę bez problemu, ale harmonogram często nie. Mokra wylewka wymaga tygodnia schnięcia, a potem kolejnego tygodnia wygrzewania przed położeniem parkietu. Suchy montaż pozwala zacząć układać panele lub deskę warstwową tego samego dnia, w którym ułożono rury. To różnica między tygodniem a miesiącem opóźnienia w oddaniu mieszkania, a dla wykonawcy - realna oszczędność na kosztach pracy i wynajmu.

Remont starego mieszkania w kamienicy, bloku z wielkiej płyty czy budynku zabytkowego to trzeci scenariusz, w którym lekka zabudowa wygrywa. Stropy Kleina, stropy na belkach stalowych, drewniane polepy - wszystkie mają ograniczoną nośność i nie tolerują dodatkowych setek kilogramów na metrze. Płyty EPS do ogrzewania podłogowego pozwalają dołożyć komfort ciepłej podłogi bezpiecznie, bez ekspertyzy i wzmocnień konstrukcji. Trzeba jedynie sprawdzić, czy warstwa rozkładająca obciążenie (OSB lub suchy jastrych) przejmie punktowe naciski mebli.

Nie zawsze jednak suchy system będzie optymalny. Gdy dom liczy 250 m² powierzchni grzewczej i strop bez problemu udźwignie 100-150 kg/m², a inwestorowi zależy na długiej akumulacji ciepła, tradycyjna wylewka nadal wygrywa kosztem materiału i zdolności magazynowania energii. W domach z kominkiem jako rezerwowym źródłem ciepła suchy system też nie pomoże - brak masy termicznej oznacza, że podłoga nie przejmie nadmiaru ciepła z kominka tak skutecznie, jak mokra płyta.

Montaż suchego ogrzewania podłogowego krok po kroku

Pierwszy etap to audyt stropu, nie sam montaż. Trzeba zmierzyć jego płaskość łatą dwumetrową - dopuszczalne odchylenie wynosi 3 mm/m i 10 mm na całej długości (zgodnie z normą PN-EN 1264-4 dla systemów podłogowych). Nierówności większe niż 5 mm trzeba zeszlifować lub wyrównać masą samopoziomującą, bo inaczej płyty EPS będą się kołysać, a rury wyskakiwać z rowków. Jednocześnie warto wykonać próbę wodno-ciśnieniową na rurach już rozłożonych na sucho - 6 barów przez 30 minut - żeby wykluczyć wady fabryczne jeszcze przed zamknięciem podłogi.

Drugi etap to ułożenie folii PE 0,2 mm z zakładkami 10 cm i sklejenie taśmą. Folia chroni EPS przed wilgocią resztkową z dolnych warstw i odbija część ciepła z powrotem w górę. Na niej układa się płyty bazowe EPS 100/150, które pełnią izolację termiczną i akustyczną. Bez tej warstwy ciepło uciekałoby do stropu i pomieszczenia poniżej - zamiast grzać podłogę ogrzewalibyśmy sąsiada z dołu.

Trzeci etap to płyty rowkowe z folią aluminiową. Rozłożenie 25-35 m² na godzinę to realne tempo wprawionej ekipy dwuosobowej. Folia aluminiowa o grubości 0,1-0,2 mm leży na górze rowków i pełni rolę reflektora - jej emisyjność wynosi około 0,05, co oznacza, że niemal całe ciepło z rury wraca do posadzki zamiast być pochłaniane przez EPS. Rury PE-Xa 16x2 mm wchodzą w rowki bez zatrzasków, z rozstawem 15, 20 lub 30 cm, w zależności od zapotrzebowania na ciepło. Wzdłuż ścian zewnętrznych i przeszkleń stosuje się gęstszy rozstaw, w strefach środkowych - rzadszy.

Czwarty etap to warstwa rozkładająca obciążenie. Najczęściej płyta OSB 18 lub 22 mm, rzadziej suchy jastrych gipsowy 20 mm. OSB łączy się na pióro-wpust, zostawiając dylatację 10 mm przy ścianach. Bez tej szczeliny drewno pracujące sezonowo napnie podłogę i uniesie panele. Warstwa ta przejmuje punktowe obciążenia od mebli - stół na sześciu nogach z obciążeniem 80 kg to nacisk 13 kg/nóżkę, a suchy jastrych gipsowy dobrze go przenosi na większą powierzchnię rury.

Piąty etap to posadzka. Panele laminowane lub deska warstwowa idą bezpośrednio na OSB, z folią PE pod spodem jako warstwą poślizgową. Cienka terakota (8 mm) wymaga dodatkowej płyty g-k 12,5 mm przyklejonej elastycznym klejem do OSB. Gruba terakota i gres - powyżej 12 mm - wymagają suchego jastrychu gipsowego zamiast OSB, bo drewno nie zapewni stabilnego podparcia pod kruchą ceramikę.

Sucha zabudowa

Wysokość: 30-50 mm

Waga systemu: 5-10 kg/m²

Czas montażu: 1-2 dni dla 80-120 m²

Bezwładność: niska (20-40 min reakcji)

Tradycyjna wylewka

Wysokość: 60-80 mm + wykończenie

Waga systemu: 100-150 kg/m²

Czas montażu: 5-7 dni + schnięcie 21-28 dni

Bezwładność: wysoka (4-8 godzin akumulacji)

Sucha podłogówka - koszty i kiedy warto ją wybrać

Suchy system wychodzi drożej w przeliczeniu na metr kwadratowy samego materiału - to fakt, nie opinia. 150-300 zł/m² za komplet (płyty rowkowe, folia, rury, OSB) versus 100-200 zł/m² za wylewkę anhydrytową z rurami. Różnica 50-100 zł na każdym metrze realnie zniechęca osoby, które patrzą wyłącznie na fakturę materiałową. Jednak całkowity koszt inwestycji trzeba liczyć inaczej, gdy do gry wchodzą czas, robocizna i brak konieczności wzmacniania stropu.

Koszt robocizny przy suchym montażu jest o 30-40% niższy niż przy wylewce - brak konieczności zamawiania pompy, szlifowania, wygrzewania i sprzątania. Dla ekipy dwuosobowej montaż 100 m² to dzień pracy, nie tydzień. W domu 100 m² oznacza to oszczędność 3 000-6 000 zł na robociźnie i wynajmie rusztowań, co skutecznie niweluje wyższą cenę materiału. Sumarycznie inwestor wychodzi porównywalnie lub taniej niż przy wylewce.

ParametrSucha zabudowaWylewka tradycyjna
Koszt materiału150-300 zł/m²100-200 zł/m²
Koszt robocizny40-80 zł/m²60-120 zł/m²
Czas do użytkowania1-2 dni21-28 dni
Obciążenie stropu5-10 kg/m²100-150 kg/m²
Wysokość zabudowy30-50 mm60-80 mm
Bezwładność cieplnaniskawysoka

Dobór systemu powinien uwzględniać źródło ciepła. Pompa ciepła wymaga temperatury zasilania 30-45°C, a suchy system został zaprojektowany dokładnie pod taki zakres - woda w rurach szybko oddaje ciepło do folii aluminiowej, folia do OSB, OSB do posadzki. Kocioł gazowy kondensacyjny też pracuje wydajnie w tym przedziale, więc takie połączenie daje sprawność sezonową 92-96%. Kocioł na pellet czy węgiel z buforem 1000 l współpracuje gorzej, bo wysoka temperatura bufora marnuje się na szybką reakcję suchej podłogi - tu klasyczna wylewka z akumulacją będzie lepsza.

Warto przy okazji pamiętać o automatyce strefowej. Zawory termostatyczne na rozdzielaczu, siłowniki termoelektryczne i sterownik pogodowy to wydatek 2 000-4 000 zł, ale potrafią obniżyć zużycie energii o 15-25%. W połączeniu z pompą ciepła całkowita oszczędność względem tradycyjnych grzejników sięga 30-40% rocznie, a w budynku po termomodernizacji nawet więcej.

Najczęstsze błędy przy montażu suchej podłogówki

Brak dylatacji obwodowej to grzech numer jeden. Płyty OSB i suchy jastrych gipsowy pracują pod wpływem zmian temperatury i wilgotności - 10 mm szczeliny przy ścianach wystarczy, by uniknąć wybrzuszeń i trzasków. Wielu wykonawców montujących pierwszy raz suchy system zapomina o tej detalu i po sezonie grzewczym klient wzywa ekipę z powrotem.

Drugi błąd to zbyt rzadki rozstaw rur. W strefie brzegowej (pasy o szerokości 1 m przy ścianach zewnętrznych) wymagany rozstaw to 15 cm, w pozostałej części 20-30 cm. Rozstaw 30 cm na całej powierzchni przy temperaturze zasilania 40°C da zbyt niską temperaturę podłogi w chłodne dni - odczuwalnie poniżej komfortowych 26°C. Rozstaw 15 cm wymaga więcej rury (około 6,5 mb/m² vs 4,5 mb/m² przy 20 cm), ale różnica w komforcie jest wyraźna.

Trzeci błąd to brak projektu hydraulicznego. Rury w suchym systemie nie mogą przekroczyć 100 mb na jedną pętlę przy średnicy 16 mm, a strata ciśnienia nie może przekroczyć 30 kPa. Bez obliczeń hydraulicznych zdarza się, że część pętli dostaje za mało wody, a część za dużo - efekt to zimne i ciepłe strefy na pozornie jednolitej podłodze.

Czwarty, mniej oczywisty błąd, to brak warstwy poślizgowej pod OSB. Płyta drewnopochodna bezpośrednio na EPS pracuje inaczej niż na piance PE - przy zmianach wilgotności potrafi „skrzypieć". Wystarczy cienka folia PE 0,05 mm między EPS a OSB, by wyeliminować ten efekt. Koszt groszowy, a eliminuje reklamacje po pierwszej zimie.

Rada praktyka: Zanim ekipa przyjdzie, poproś o wydruk z programu do obliczeń hydraulicznych (np. część większych systemów ma takie narzędzia w standardzie). Na wydruku powinny być widoczne: długości każdej pętli, straty ciśnienia, nastawy zaworów na rozdzielaczu oraz schemat rozmieszczenia. Bez tego dokumentu oddanie systemu do eksploatacji jest przedwczesne.

Kiedy warto rozważyć rezygnację z suchego systemu? Przy bardzo dużych powierzchniach powyżej 200 m² koszt materiału zaczyna dominować nad oszczędnością czasu, a brak akumulacji ciepła oznacza konieczność ciągłej pracy źródła ciepła. W domach z rekuperacją i wentylacją mechaniczną, gdzie bilans cieplny jest precyzyjnie kontrolowany, sucha podłoga świetnie współgra ze strategią wentylacji na żądanie. Natomiast w domach energooszczędnych liczących każdą kilowatogodzinę, ale pozbawionych bufora ciepła, warto przemyśleć kombinację: sucha podłoga w pokojach, grzejniki w łazienkach, klasa energetyczna A lub wyżej bez kompromisów.

Ograniczenie, o którym rzadko się mówi: sucha podłogówka nie nadaje się pod ciężkie, lite drewno dębowe lub jesionowe w deskach 22 mm. Deska taka wymaga stabilnego, masywnego podłoża i źle znosi szybkie zmiany temperatury - w suchym systemie wahania temperatury wody w krótkich cyklach automatyki mogą wywołać paczenie się desek. W takiej sytuacji bezpieczniej wybrać deskę warstwową 14-15 mm lub panele laminowane.

Checklist przed montażem - dziesięć punktów kontrolnych

  • Sprawdź nośność stropu - pomiar i ewentualna opinia konstruktora.
  • Zweryfikuj płaskość podłoża łatą 2 m (max 3 mm/m, 10 mm na całości).
  • Potwierdź źródło ciepła i temperaturę zasilania (pompa: 30-45°C, kocioł kondensacyjny: 35-55°C).
  • Zamów projekt hydrauliczny z obliczeniem strat ciśnienia.
  • Dobierz rozstaw rur 15/20/30 cm w zależności od stref.
  • Zaplanuj dylatację obwodową 10 mm przy ścianach i słupach.
  • Przygotuj miejsce na rozdzielacz i skrzynkę (typowo podtynkowa 350 mm).
  • Zamów folię PE, płyty EPS, płyty rowkowe, rury, OSB - w jednej dostawie, by uniknąć różnic wymiarowych.
  • Upewnij się, że ekipa ma doświadczenie w suchych systemach (minimum 5 realizacji).
  • Zaplanuj ciśnieniową próbę wodną 6 bar przez 30 minut przed zamknięciem podłogi.

Sucha podłogówka nie jest uniwersalnym lekarstwem na każdą sytuację, ale w trzech konkretnych scenariuszach - lekkie stropy, napięte harmonogramy, remonty bez wylewki - pozwala uzyskać pełny komfort ciepłej podłogi bez kompromisów konstrukcyjnych. Kluczem pozostaje dobra diagnostyka budynku przed zakupem materiału i współpraca z projektantem, który przeliczy hydraulicę i dostosuje rozstaw rur do realnego zapotrzebowania na ciepło. Dla inwestorów z pompą ciepła lub kotłem kondensacyjnym połączenie suchego systemu z automatyką strefową to jedna z najbardziej sprawnych konfiguracji grzewczych dostępnych na rynku.

Źródła danych i normy: PN-EN 1264-1 do 1264-5 (systemy ogrzewania podłogowego), PN-EN ISO 11855 (projektowanie komfortu cieplnego), Warunki Techniczne 2024 (Dz.U. 2024 poz. 725), katalogi techniczne producentów płyt EPS rowkowych i folii aluminiowej, dane Krajowej Izby Kwalifikacji Instalatorów (KIKI) dotyczące strat hydraulicznych w rurach PE-Xa, dane producentów pomp ciepła (sprawności sezonowe SCOP). Strony referencyjne: gov.pl (Warunki Techniczne), pkn.pl (Polski Komitet Normalizacyjny), niekotly.pl (poradnik kotłów kondensacyjnych).
